Rozpoczyna się modernizacja obiektów EW Pilchowice I – Jezioro Pilchowickie

1 godzina temu
W ramach zadania zostaną wykonane prace remontowo-modernizacyjne obejmujące m.in.:
korpus zapory,
ścianę odwodną oraz odpowietrzną,
zasuwy turbinowe,
zasuwy upustów dennych,
sztolnię,
przelew kaskadowy oraz most nad przelewem.

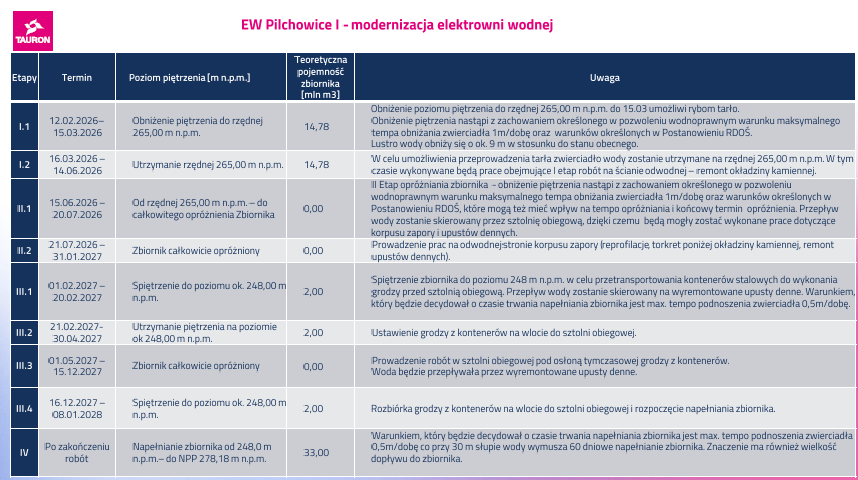

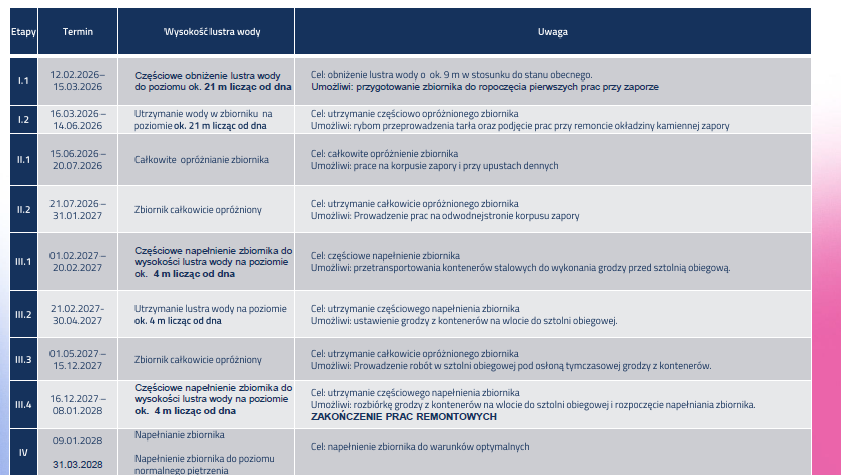

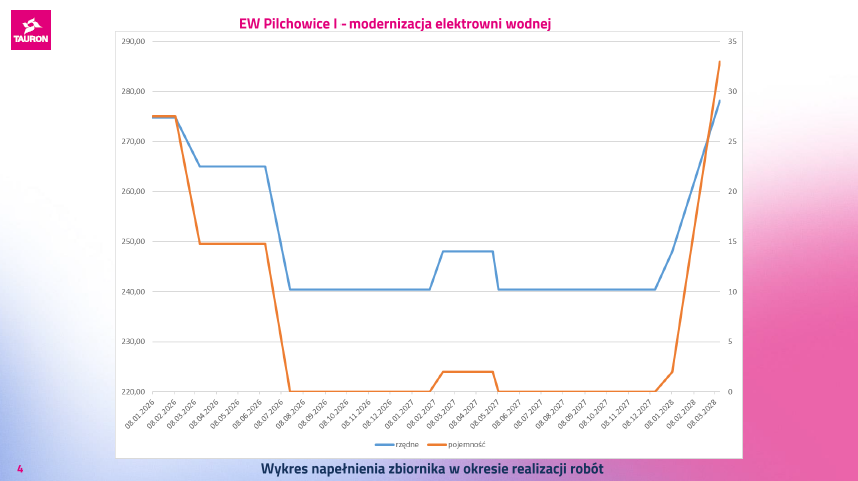

Poniżej przedstawiamy harmonogram opróżniania zbiornika.
Źródło: TAURON Ekoenergia sp. z o.o., ul. Obrońców Pokoju 2B, 58-500 Jelenia Góra
